В 2026 году в Московском регионе введут только треть запланированных мощностей ЦОД

0
3

Сроки ввода 67% заявленных на 2026 год коммерческих мощностей ЦОД в Московском регионе перенесены на более поздние периоды. В результате в 2026 году ожидается ввод около 33% первоначально заявленного объема в Московском регионе. Об этом «Стройгазете» сообщили в пресс-службе консалтинговой компании NF GROUP, уточнив, что при этом около 80% новых мощностей, заявленных к запуску в 2027 году, составят проекты, перенесенные с 2026 года.

Планы по развитию рынка остаются значительными. На 2027 год в Московском регионе заявлено более 160 МВт новых коммерческих мощностей, однако около 80% этого объема приходится на проекты, перенесенные с 2026 года. На 2028 год заявлено и маркетируется еще свыше 260 МВт. Таким образом, существенная часть будущего предложения формируется не за счет новых проектов, а вследствие сдвига сроков уже анонсированных. Показатели отражают общую подведенную мощность проектов.

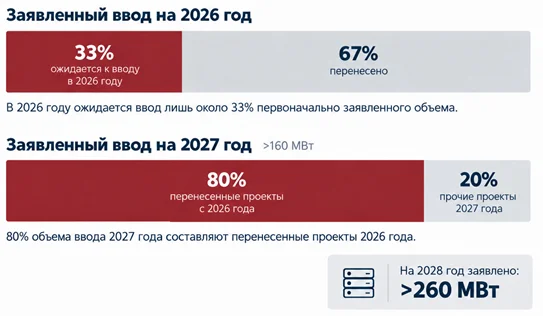

В 2026 году в Московском регионе введут только треть запланированных мощностей ЦОД

Фото: NF GROUP

Перенос сроков происходит на фоне сохраняющегося дефицита свободных мощностей. Если в 2023–2024 годах ежегодный прирост новых мощностей в Московском регионе составлял порядка 13–15% относительно общей емкости рынка коммерческих ЦОД, то в 2025–2026 годах показатель снизился до 5–7%. При этом объем неудовлетворенного спроса эксперты оценивают в 200–300 МВт. Особенно сложно найти значительный объем свободных мощностей в одной локации для крупных клиентов.



Фото: NF GROUP

Основными факторами, сдерживающими реализацию новых ЦОД, остаются ограниченный доступ к энергомощностям, дефицит подходящих площадок и квалифицированных команд, высокая стоимость финансирования, а также увеличение сроков проектирования и подключения объектов. Дополнительным фактором в 2026 году стали изменения регуляторных требований в части строительства и надежности электроснабжения.

По оценке аналитиков, дополнительным фактором роста спроса станет развитие решений на базе искусственного интеллекта: новые проекты уже предусматривают более высокую нагрузку на стойко-место и повышенные требования к энергетической инфраструктуре и системам охлаждения.

Руководитель направления ЦОД NF GROUP Дмитрий Белоус дополнил, что заявленные планы на сегодня по вводу ЦОД существенно превышают тот объем, который рынок фактически способен реализовать в установленные сроки. Основным ограничением становится уже не отсутствие спроса, а возможность обеспечить проект необходимой энергетической и инженерной инфраструктурой. В результате часть ввода смещается на следующие периоды. При этом дефицит качественных свободных мощностей сохраняется, особенно для крупных заказчиков. Поэтому одним из ключевых вопросов для рынка становится реальная готовность площадок и возможность своевременно обеспечить их энергоснабжение.

На конец 2026 года общая подведенная мощность российских ЦОД оценивается экспертами примерно в 1,9 ГВт, из которых около 0,9 ГВт приходится на коммерческий сегмент и порядка 1 ГВт – на корпоративные дата-центры. Около 75% мощностей сосредоточено в Московском регионе.

Ранее «Стройгазета» сообщила, что в Петербурге разработают программы комплексного развития инфраструктуры.
